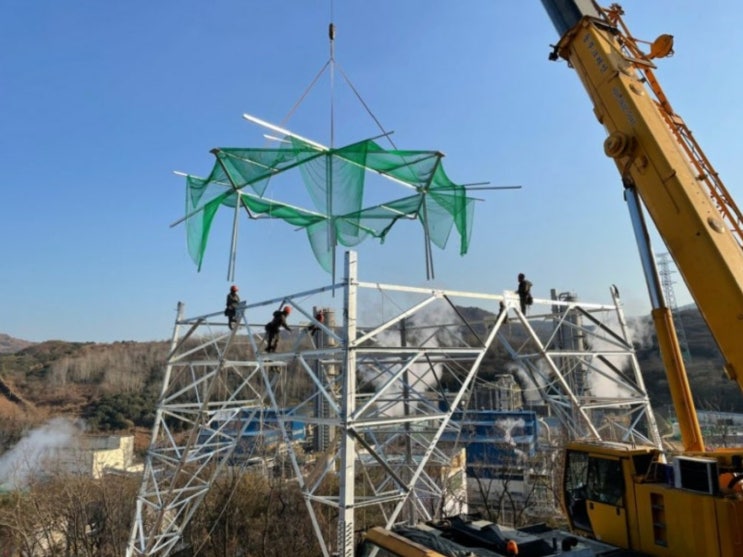

1. 조립 일반 가.

조립공사의 순서 철탑 제작 → 현장사무소 운반 → 기별분류 → 현장운반 → 조립순서별 분류 → 조립 → 본 조임 → 부속 물 부착 나. 조립시기 철탑 조립작업은 기초 콘크리트가 충분한 강도를 유지될 때까지 양생 시키고, 되 메우기를 완료한 후 시작하며, 타설 후 조립까지의 최소 소요기간은 다음과 같다.

일평균기온 보통포틀랜드 고로슬래그 플라이애쉬(B종) 조강 포틀랜드 15 이상 5일 7일 3일 10 이상 7일 9일 4일 5 이상 10일 12일 5일 콘크리트 양생 중 최저기온이 5 이하가 될 때는 1일을 0.5일로 계산하며, 0 이하 일 때는 양생 일에 포함시키지 않는다. 2. 조립 준비 가.

일반사항 1) 각입의 적정여부 및 되메우기 상태를 확인 후 조립을 착수를 해야 한다. 2) 철탑 조립용 장비, 공구 및 Rope 등은 충분한 강도를 가진 것을 사용하여야 하며, 사전에 철저히 점검하 여 안전사고 예방에 철저를 기하여야 한다. 3) Wire Rope 등을 철탑부재에 감아 ...
