1. 접지공사 가.
지지물에는 침상 접지봉을 기본적으로 매설한다. 침상접지봉 매설시 철탑은 각 다리, 철주 및 강관주는 기초에 4개 침상접지봉을 개별로 매설한다.
다만, 대지저항률 500Ω·m 미만 개소와 논, 밭은 침상접지 봉 1개를 매설한다. 나.
철탑(철주)의 앵커재는 철탑 기초 콘크리트내의 철근에 접지한다. 다.
철탑조립 후 접지저항이 목표치를 초과하는 경우에는 매설지선과 접지저항 저감제를 동시에 설치하여 접지한다. 라.
매설지선 설치 후에도 접지저항이 목표치를 초과하는 경우는 매설지선과 접지저항 저감제를 추가로 설 치한다. 마.
추가 접지시공 또는 기타 방법으로도 목표 저항치를 확보하지 못할 경우 침상접지봉을 설치할 수 있으며 철탑은 각 다리에 4개, 철주 및 강관주는 기초에 4개의 침상접지봉을 매설한다. 바.
접지시공의 절차 2. 접지시공 가.

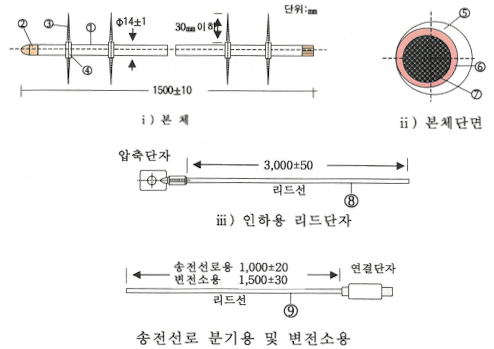

침상접지봉은 리드선이 연결된 상태로 철탑(철주)의 앵커재에 압축단자로 연결하며, 목표저항치를 확보하지 못하여 추가로 침상접지봉을 사용할 경우는 매설...
