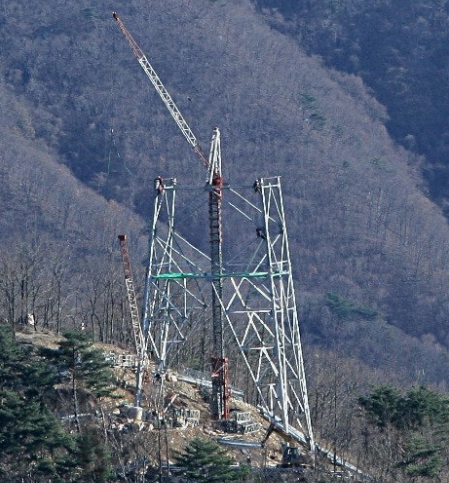

1 일반사항 가. 철탑조립은 기초 되메우기가 끝나고 콘크리트가 충분한 강도에 달할 때까지 양생시킨 후 시작한다. ※ 콘크리트 타설 후 조립까지 최소 소요기간 기온/Cement 종류 보통 P Cement 조강 P Cement 5 이상 8일 4일 18 이상 7일 3일 나.
시공자는 되메우기 상태 및 각입의 적정 여부를 감독자(감리원)로부터 확인받은 후에 조립공사를 착수 시켜야 한다. 다.
철탑조립용 장비 및 공구 등은 충분한 강도를 갖는 것을 사용하여야 하며, 사전 에 철저히 점검하여 안전 사고 예방에 만전을 기하고 철탑부재에 와이어로프 등 을 취부할 경우에는 마대와 각목 등을 사용하여 부재의 손상이 없도록 조치하여야 한다. 라.
활선인접개소 및 위험이 예상되는 개소에서의 조립공사시는 반드시 안전관리자 를 현장에 배치하여 상주시켜야 한다. 2. 철탑분류 시공자는 대집결지 이외에 철탑재 수급 및 부재 선별을 원활히 할 수 있도록 별도의 철탑선별장을 운영하 여야 하며 소운반, 분류 등 모든 작업은 장비...
